本报讯(实习记者 刘怡杉 通讯员 李建红)7月12日,记者从师电力公司获悉,巴彦岱至可克达拉市220千伏变电站联网工程从2018年3月立项至2019年6月23日通过竣工验收,并于6月29日投入运行,历时485天。该工程是可克达拉市2018年重点电网工程项目,也是师电力公司2019年投运的里程碑工程。

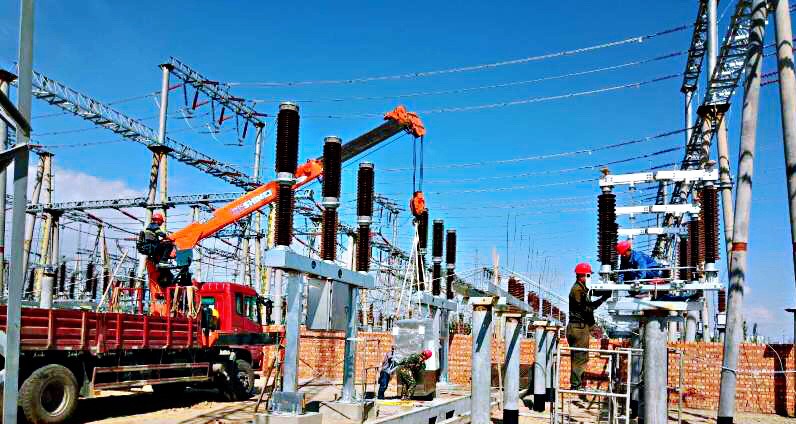

检修设备 屈义 摄
该工程起于巴彦岱220千伏变电站,止于可克达拉市220千伏变电站,是实现可克达拉市220千伏变电站与国网巴彦岱220千伏变电站互联互通的能源大动脉。输电线路总长28公里,设计输送容量30万千瓦,途经惠远镇、六十六团、英也尔乡、巴彦岱镇等四个乡镇及团场。工程总投资2923万元,其中变电工程724万元,线路工程1800万元,光纤通信工程399万元。
工程施工地段多处于果园、林地、丘陵与山地,地势较为复杂。线路横越四个乡镇团场且2次跨越精伊霍铁路、G30高速公路、218国道,7次跨越110千伏、35千伏线路,12次跨越10千伏与0.4千伏线路等,面广且协调难度大。为全力保障工程建设顺利推进,师电力公司成立专门的工程项目管理组织机构,设立现场工程项目部,项目部工作人员在施工过程中克服人员少任务重的困难,频繁前往相关部门和单位办理线路施工的各项行政许可手续,不断与农户协调商谈征迁、补偿等诸多事项。师电力公司落实推动相关政策处理与建设衔接工作,工程建设方始终坚持“质量第一、安全第一”的原则,狠抓质量、安全、进度与技术管理,在施工过程中注意环境保护,优化相关施工设计,组织施工队遇水架桥、遇沟修路,夏战酷暑、冬战严寒,克服重重困难,在多方共同努力下,使工程顺利通过验收并按期并入国家电网,正式投入运行。

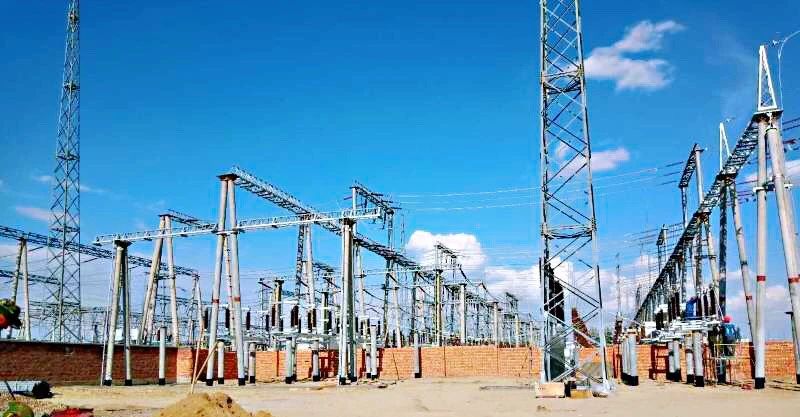

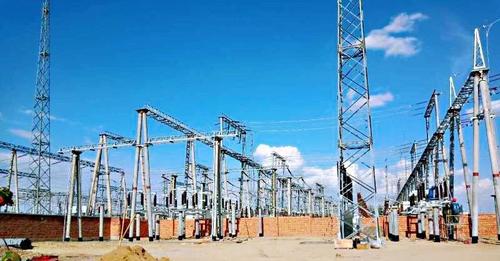

巴彦岱至可克达拉市220千伏变电站 屈义 摄
巴彦岱至可克达拉市220千伏变电站联网线路工程的建成投运,进一步完善了师电网结构,实现师220千伏主网架环网,对缓解可克达拉市220千伏变供电压力,保障电力稳定运行有着重要意义。同时,此工程的建成投运也是可克达拉市220千伏变电站实现双电源供电的重要前提,推动国家电网与师市电网实现联网建设战略合作,促进了师市电网和国家电网的能源输送互通,为师市经济建设提供了可靠的电力保障。
